我国沙漠理解旅途最长的750千伏输变电工程建成投运
发布日期:2024-12-15 18:39 点击次数:114
工东说念主日报-中工网记者 吴铎念念 通信员 党睿 吴涛 丁如是
12月14日12时55分,跟着若羌750千伏变电站两台主变压器完成5次全压冲击测验,巴州—铁干里克—若羌750千伏输变电工程认真投运,符号着我国“十四五”时刻单体投资范围最大的750千伏输变电工程建成投运,这亦然我国沙漠理解旅途最长的750千伏输变电工程。工程投产后,新疆巴州地区供电智商莳植100万千瓦,新动力通说念容量加多170万千瓦。

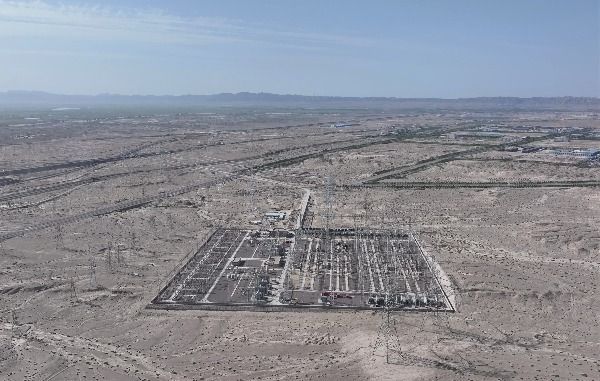

2024年8月29日拍摄的巴州750千伏变电站航拍图。(马元 摄)
比年来,新疆围绕国度“三基地一通说念”定位,自恃发展可再纯真力,服从构建清洁低碳、安全高效当代动力体系,推动上风资源调度,加速打造煤电油气适意储一体化示范花样和环塔里木千万千瓦级清洁动力供应保险区。
巴州—铁干里克—若羌750千伏输变电工程当作自治区鼓吹电气化新疆、行状丝绸之路经济带中枢区迷惑的要点工程,是构建新疆环塔里木750千伏环网工程的紧要一环。工程起自巴州750千伏变电站,止于若羌750千伏变电站,动态投资46.13亿元,新建750千伏变电站两座,容量300万千伏安,新建750千伏理解880千米、铁塔1873基,于2023年3月25日开工迷惑,历经21个月建成投运。

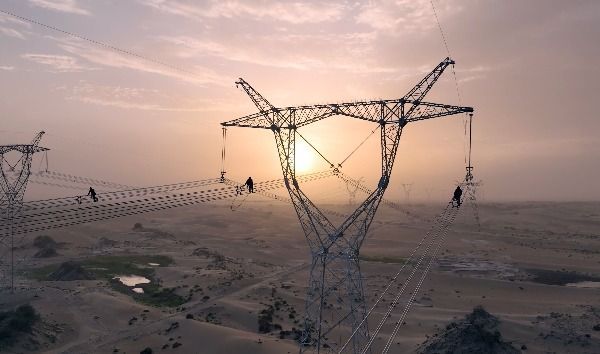

2024年8月2日,巴州—铁干里克—若羌750千伏输电理解工程现场功课东说念主员开展验收消缺功课。(马元 摄)
当作我国沙漠理解旅途最长的750千伏输变电工程,工程卓绝90%的理解齐在塔克拉玛干沙漠南部,有近400千米理解从沙漠中穿过。沙漠流动性大、风力强,导致沙漠铁塔基础开挖成型率极低。迷惑者采选垒沙袋、挡沙板等看法正经基础开挖经由出现的塌方问题,并忽视“三快”施工程序(快速开挖、快速准备、快速浇筑)。这一程序大巨额入计出了沙漠地区施工时刻,也裁汰了施工安全风险。针对沙漠地区情景干燥、混凝土养护难的问题,迷惑者采选“点滴养护法”来保证混凝土基础的质料,欺诈特制的“点滴”安装向铁塔基础淋水。在基础名义缠绕隐秘混凝土养护膜,量入计出水源的同期提高保温保湿效率,保证了沙漠地区混凝土养护质料。同期,经由中紧盯供应运筹帷幄,对花样保供经由实时跟进、纠偏,为工程顺利完成迷惑任务提供果断物质保险。
2024年8月2日,功课东说念主员在巴州—铁干里克—若羌750千伏输电理解工程验收消缺功课。(马元 摄)
据统计,约束现在,新疆电网共有750千伏变电站30座,变电容量8750万千伏安,理解91条12037千米,变成“内供五环网、外送四通说念”主网架花样。
